Как объяснить бабушке, что такое Agile за 15 минут с картинками

Agile за 15 минут с картинками
Большая картинка откроется по нажатию в новом окне!

Гибкая методология разработки (англ. Agile software development, agile-методы) — серия подходов к разработке программного обеспечения, ориентированных на использование итеративной разработки, динамическое формирование требований и обеспечение их реализации в результате постоянного взаимодействия внутри самоорганизующихся рабочих групп, состоящих из специалистов различного профиля. Существует несколько методик, относящихся к классу гибких методологий разработки, в частности экстремальное программирование, DSDM, Scrum, FDD.

Применяется как эффективная практика организации труда небольших групп (которые делают однородную творческую работу) в объединении с управлением ими комбинированным (либеральным и демократическим) методом. Большинство гибких методологий нацелены на минимизацию рисков путём сведения разработки к серии коротких циклов, называемых итерациями, которые обычно длятся две-три недели. Каждая итерация сама по себе выглядит как программный проект в миниатюре и включает все задачи, необходимые для выдачи мини-прироста по функциональности: планирование, анализ требований, проектирование, программирование, тестирование и документирование. Хотя отдельная итерация, как правило, недостаточна для выпуска новой версии продукта, подразумевается, что гибкий программный проект готов к выпуску в конце каждой итерации. По окончании каждой итерации команда выполняет переоценку приоритетов разработки.

Agile-методы делают упор на непосредственное общение лицом к лицу. Большинство agile-команд расположены в одном офисе, иногда называемом англ. bullpen. Как минимум, она включает и «заказчиков» (англ. product owner — заказчик или его полномочный представитель, определяющий требования к продукту; эту роль может выполнять менеджер проекта, бизнес-аналитик или клиент). Офис может также включать тестировщиков, дизайнеров интерфейса, технических писателей и менеджеров. Основной метрикой agile-методов является рабочий продукт. Отдавая предпочтение непосредственному общению, agile-методы уменьшают объём письменной документации по сравнению с другими методами. Это привело к критике этих методов как недисциплинированных.

Самый просматриваемый ролик на YouTube по теме agile. 744 625 просмотров на момент публикации данной статьи. Легкий стиль изложения, картинки и всего 15 минут — лучшее что я видел. TED отдыхает.

«Любое дело всегда длится дольше, чем ожидается, даже если учесть закон Хофштадтера.» — закон Хофштадтера

Роли

Agile за 15 минут с картинками

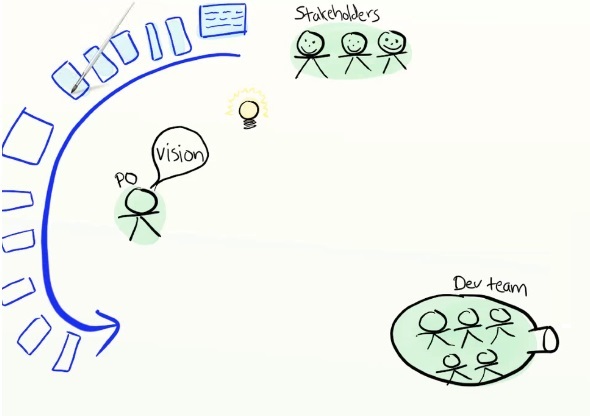

Это Пэт, владелец продукта. Она не знает технических деталей, зато обладает видением общей картинки, знает, зачем мы делаем продукт, какие проблемы он будет решать и для кого.

Agile за 15 минут с картинками

Это заинтересованные лица. Они будут использовать продукт, поддерживать его или будут как-то еще вовлечены в разработку.

Agile за 15 минут с картинками

Это пользовательские истории. В них выражены пожелания заинтересованных лиц. Например, «у системы бронирования авиабилетов у пользователя должен быть поиск по рейсам».

Agile за 15 минут с картинками

У заинтересованных лиц много идей, и Пэт помогает сделать из идей пользовательские истории.

Agile за 15 минут с картинками

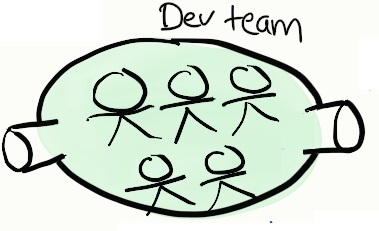

Это команда разработчиков. Те, кто будет строить рабочую систему.

Agile за 15 минут с картинками

Пропускная способность

Agile за 15 минут с картинками

Так как команда использует гибкую методологию разработки, они не копят все эти истории до большого релиза, наоборот, они выпускают их сразу и как можно чаще. Обычно они выпускают 4-6 пользовательских историй в неделю. Это их пропускная способность. Ее очень просто измерить — количество пользовательских историй за 7 дней.

Некоторые истории большие, их можно считать за две, некоторые маленькие, их можно считать за половину.

Для того чтобы поддерживать этот ритм и чтобы не завязнуть в ручном регрессивном тестировании, команда усиленно работает над автоматическим тестированиеми постоянной интеграцией. Поэтому на каждую фичу приходится писать автотесты, и большая часть кода имеет встроенные автотесты.

Agile за 15 минут с картинками

Проблема заключается в том, что заинтересованных лиц очень много и их запросы невозможно удовлетворить 4-6 историями в неделю.

Каждый раз когда мы реализуем пользовательскую историю, у них появляется еще несколько идей, из которых вытекает еще больше запросов.

Что произойдет, если мы будем делать все, о чем они нас просят? У нас будет перегруз.

Agile за 15 минут с картинками

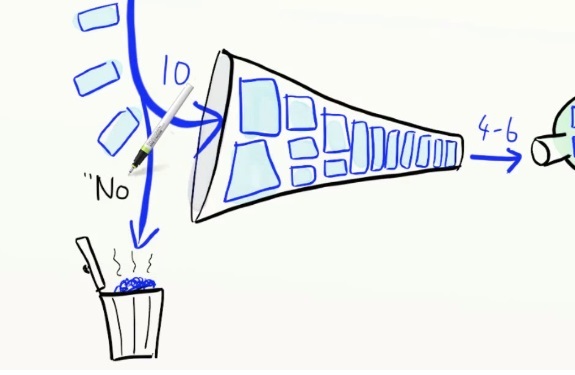

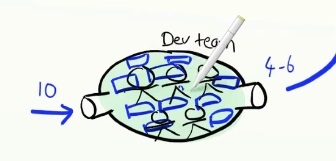

Допустим, команда возьмется сделать 10 новых историй за эту неделю.Если на входе 10 а на выходе 4-6, то команда будет перегружена. Будет спешить, переключаться между задачами, терять мотивацию, в итоге снижается производительность и качество. Это заведомо проигрышная стратегия.

Scrum и XP в этом случае используют метод “вчерашняя погода”. Команда говорит: “За последнее время мы делали 4-6 фич в неделю, какие 4-6 фич мы будем делать на следующей неделе?”

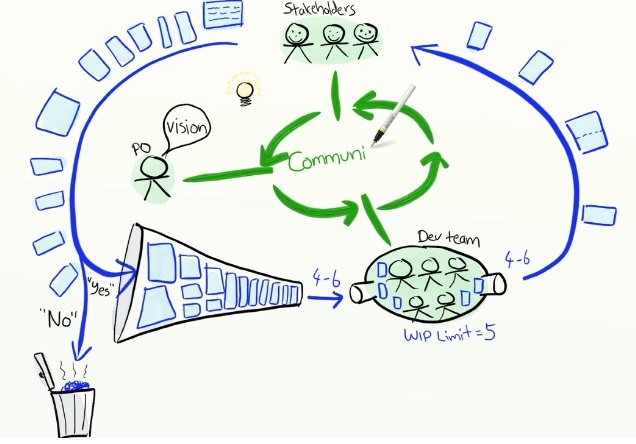

Задача владельца продукта в том, чтобы грамотно выбирать, какие именно пользовательские истории будут реализованы на этой неделе.

Kanban рекомендует ограничиться несколькими задачами — WIP limit. Допустим команда решает, что 5 — это приемлемое количество пользовательских историй, над которыми они смогут работать одновременно без перегруза, не перескакивая с одной на другую.

Agile за 15 минут с картинками

Оба эти подхода хорошо работают и оба они создают очередь задач, которые в Scrum называется Backlog, или приоритезированный список задач.

Этой очередью тоже необходимо управлять.Если заинтересованные лица запрашивают 10 историй в неделю, а команда реализует 4-6 историй, то эта очередь будет становиться все больше и больше. И скоро ваш Backlog будет расписан на полгода вперед. То есть одна история будет ждать выхода 6 месяцев.

Есть только один способ держать список задач под контролем — это слово “нет”

Agile за 15 минут с картинками

Это наиболее важное слово для владельца продуктом. Он должен тренировать его каждый день перед зеркалом.

Сказать “да” — легко. Но более важная задача — решать, что не надо делать и нести за это ответственность. Владелец продукта так же определяет последовательность, что делаем сейчас, а что позже. Это сложная работа и выполнять ее следует вместе с командой разработки и минимум одним заинтересованным лицом.

Agile за 15 минут с картинками

Для того, чтобы правильно расставить приоритеты, владелец продукта должен понимать ценность каждой истории и ее объем.

Принятие решений

Некоторые истории крайне необходимы, а некоторые просто бонусные фичи. На разработку одних историй уйдет пару часов, на разработку других — месяцы.

Как соотносится размер истории и ее ценность? Никак.

Больше не значит лучше. Ценность и сложность задачи — вот что помогает Пэт расставлять приоритеты.

Как владелец продукта определяет ценность и объем истории? Никак.

Это игра в угадайку. И лучше в ней участвовать всем. Пэт постоянно общается с заинтересованными лицами, чтобы знать ценность каждой истории, общается с командой разработчиков, чтобы знать объем работ, но все это приблизительные догадки, никаких точных цифр. Вначале всегда будут промахи и это нормально. Гораздо большую ценность представляет общение, чем сверхточные цифры.

Каждый раз когда разработчики выпускают что то новое, мы узнаем больше информации и можем лучше ориентироваться.

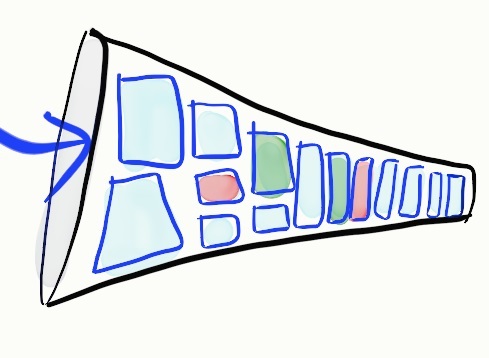

Одной приоритезации недостаточно. Чтобы выпускать истории быстро и часто, нужно разбивать на кусочки, которые можно сделать за пару дней. Мы хотим чтобы в начале воронки были маленькие и четкие истории а в конце — большие и неопределенные. Вовремя делать такую разбивку мы можем воспользоваться нашими последними открытиями относительно продукта и нужд пользователя. Это все называется очистка Backlogа.

Пэт проводит встречу по очистке Backlogа каждую среду с 11 до 12. Обычно на ней собирается вся команда и иногда несколько заинтересованных лиц. Содержание встреч бывает разным. Фокусировка на оценке, на разбивке историй, на критериях приемки.

Владелец ИТ-продукта должен постоянно со всеми общаться

Матерые владельцы продукта выделяют 2 компонента успеха: страсть к работе и общение. Какие задачи владелец продукта решает месте с командой.

Баланс между сложностью разработки и ценностью пользовательской истории

На ранней стадии балансу угрожает неопределенность и сразу несколько рисков.

Риски

Agile за 15 минут с картинками

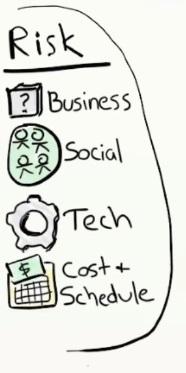

  • Бизнес риск: «Правильную ли вещь мы делаем?»
  • Социальный риск: «Сможем ли мы сделать то что нужно?»
  • Технический риск: «Будет ли проект работать на данной платформе?»
  • Риски со стоимостью и сроками реализации: «Успеем ли и хватит ли денег?»

Знание можно рассматривать как противоположность риску. Когда неопределенность большая, мы фокусируемся на приобретении знаний — прототипах интерфейса, технических экспериментах.

Компромисс между ценностями знания и ценностями для клиента

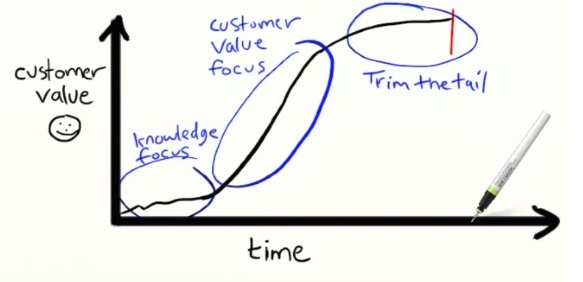

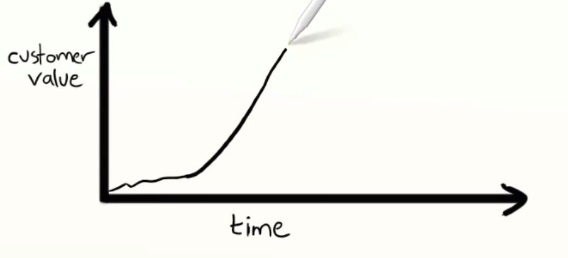

С точки зрения заказчика кривая выглядит вот так:

Agile за 15 минут с картинками

С точки зрения ценности для заказчика эта кривая выглядит вот так.

Agile за 15 минут с картинками

По мере того как неопределенности снижаются, мы можем концентрироваться на ценностях для заказчика. Мы знаем что и как делать. Остается только сделать. После того как реализовали основные истории, будем делать бонусные фичи или запускать новый проект.

Компромисс между краткосрочным и долгосрочным мышлением

Agile за 15 минут с картинками

Что реализовать в первую очередь? Срочно устранять ошибки или начать разрабатывать сногсшибательную фичу, которая поразит пользователей. Или делать сложный апгрейд платформы, который ускорит работу в будущем. Необходимо постоянно соблюдать баланс между реактивной и проактивной работой.

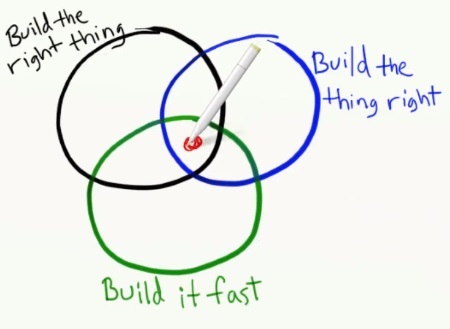

Делать правильные вещи, делать вещи правильно или делать быстро?

Agile за 15 минут с картинками

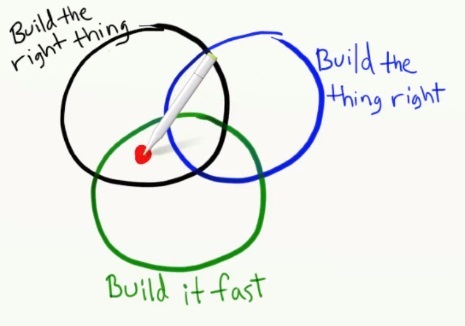

В идеале — все три одновременно, но в реальности приходится выбирать.

Agile за 15 минут с картинками

Предположим мы здесь. Пытаемся создать идеальный продукт с помощью идеальной архитектуры. Если мы потратим много времени, мы можем не попасть в «маркетинговое окно» и у нас появятся проблемы с деньгами. Или:

Agile за 15 минут с картинками

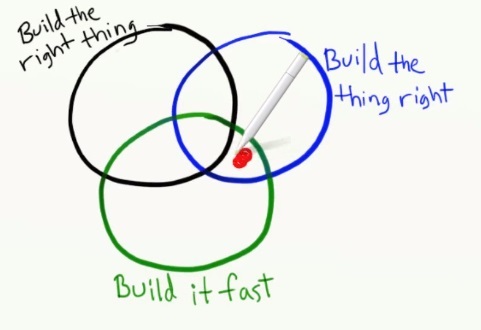

Мы делаем быстро прототип продукта. Для краткосрочной перспективы это неплохо. В долгосрочной — мы получаем технический риск. И скорость разработки снизится до нуля. Или:

Agile за 15 минут с картинками

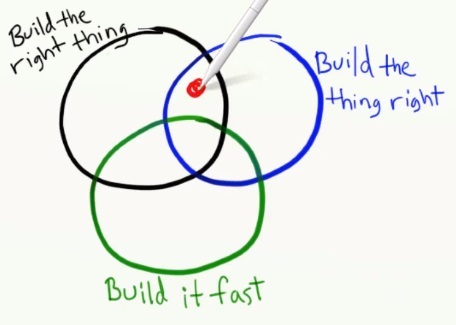

Мы вот здесь, создаем прекрасный храм в рекордные сроки. Но пользователю не нужен был храм, ему нужен был жилой фургон.

Между ролями в Scrum существует здоровое противостояние

Agile за 15 минут с картинками

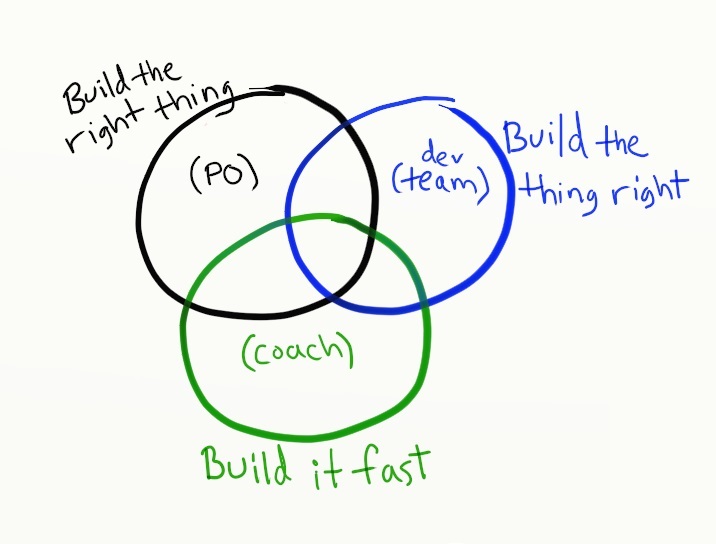

Владелец продукта фокусируется на построении правильных вещей. Команда фокусируется на том, чтобы строить вещи правильно. Scrum-мастер или agile-тренер фокусируется на сокращении цикла обратной связи.

Отдельно стоит подчеркнуть важность скорости, так ккак короткий цикл обратной связи ускоряет обучение. Это позволяет нам быстрее узнавать какие вещи правильные и как их правильно построить.

Компромисс между разработкой нового продукта и улучшением старого

Agile за 15 минут с картинками

Продукт никогда не может быть полностью завершен, потому что ему постоянно нужны изменения. Когда команда начинает работу над новым продуктом, что происходит со старым? Передача продукта от одной команды к другой — очень затратно и рискованно. Обычно команда поддерживает старый продукт, разрабатывая новый. Поэтому скорее понятие “Backlog” относится не к продукту а к команде. Backlog — это список вещей, которые хочет владелец продукта от команды. И набор историй для разных продуктов. Владельце продукта нужно постоянно выбирать актуальные для реализации.

График уничтожения историй

Время от времени, заинтересованные лица будут спрашивать у Пэт: “Когда выпустят мою фичу?” или “Сколько фич выпустят к рождеству?”. Владелец продукта должен уметь управлять ожиданиями пользователя. И управлять ожиданиями реалистично.

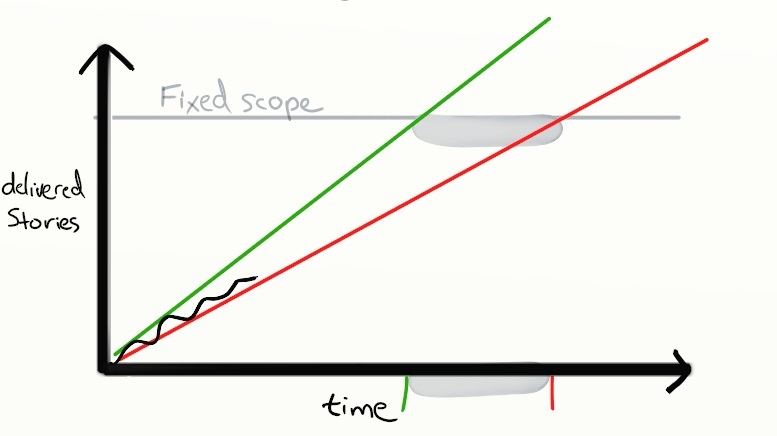

Agile за 15 минут с картинками

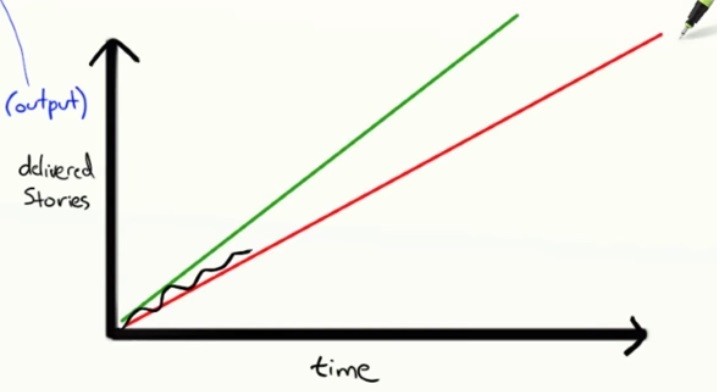

Два тренда — оптимистичный и пессимистичный (можно на глаз). Расстояние между трендами показывает насколько нестабильна скорость работы команды. Со временем эти тренды стабилизируются и конус неопределенности будет уменьшаться.

Предположим, заинтересованное лицо спрашивает, когда вот эта фича будет сделана?

Agile за 15 минут с картинками

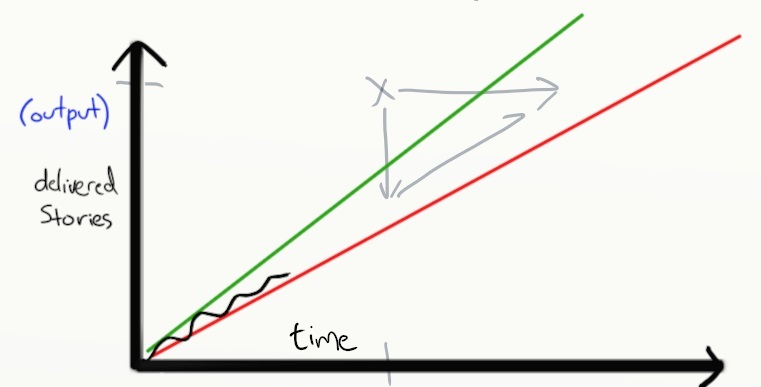

Это вопрос с фиксированным содержанием и неопределенным сроком. Для ответа Пэт использует две линии тренда. Ответ — в апреле или мае.

Agile за 15 минут с картинками

Заинтересованное лицо спрашивает Пэт: «Сколько будет сделано к рождеству?» Это вопрос с фиксированным сроком и неопределенным содержанием. Линии тренда отсекают на вертикальной шкале вероятный отрезок того, что успеют реализовать.

Agile за 15 минут с картинками

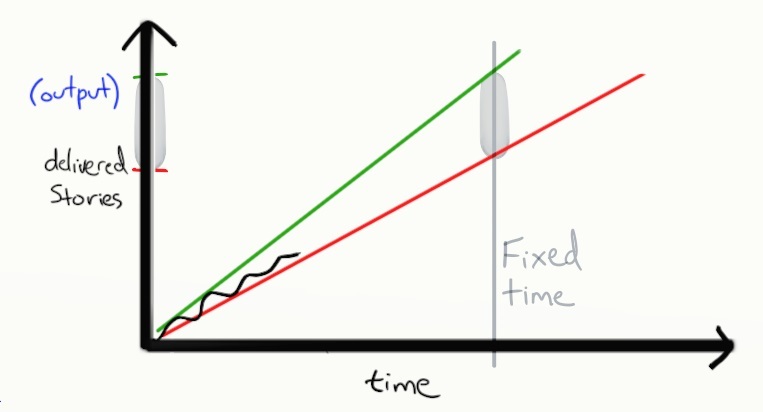

Заинтересованное лицо спрашивает :«Успеем ли мы сделать вот эти фичи к рождеству?» Это вопрос с фиксированными временными рамками и фиксированным содержанием. Ориентируясь на тренды, Пэт отвечает: «Нет». Добавляя: «К рождеству мы успеем сделать столько, а вот столько времени нам понадобится чтобы завершить всю эту работу полностью.»

Обычно лучше уменьшать содержимое проекта, чем увеличивать время. Если мы уменьшаем содержание, у нас будет возможность отодвинуть сроки. Мы можем выпустить кое-что здесь, а остальное — позже.

Владелец продукта делает расчеты еженедельно и использует исключительно эмпирические данные, а не выдает желаемое за действительное. Он честно говорит о неопределенности. Команда поддерживает темп работы, а Пэт не давит на них, заставляя ускориться.

Несколько команд

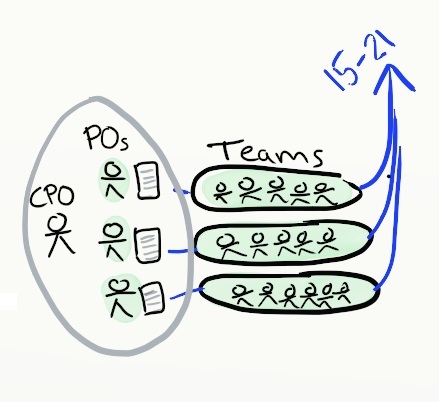

Agile за 15 минут с картинками

Пусть у нас несколько владельцев продукта и несколько команд. Модель та же — управление пропускной способностью, коммуникация с заинтересованными лицами, принятие решений по поводу отклонения пользовательских историй. Скорость равна сумме скоростей всех команд. Прогнозирование может быть общее или по каждой команде. У владельцев продуктов появляется дополнительная задача — общение с другими владельцами продукта. Нужно организовать работу над Backlogами так, чтобы минимизировать зависимости и обеспечить синхронизацию. В больших проектах требуется Главный владелец продукта (CPO), чтобы синхронизировать всех остальных.
